新院區醫療大樓預計於2024年落成,以嶄新樣貌延續「醫療傳愛」服務桃園市鄉親,這份愛需要您我來灌溉!

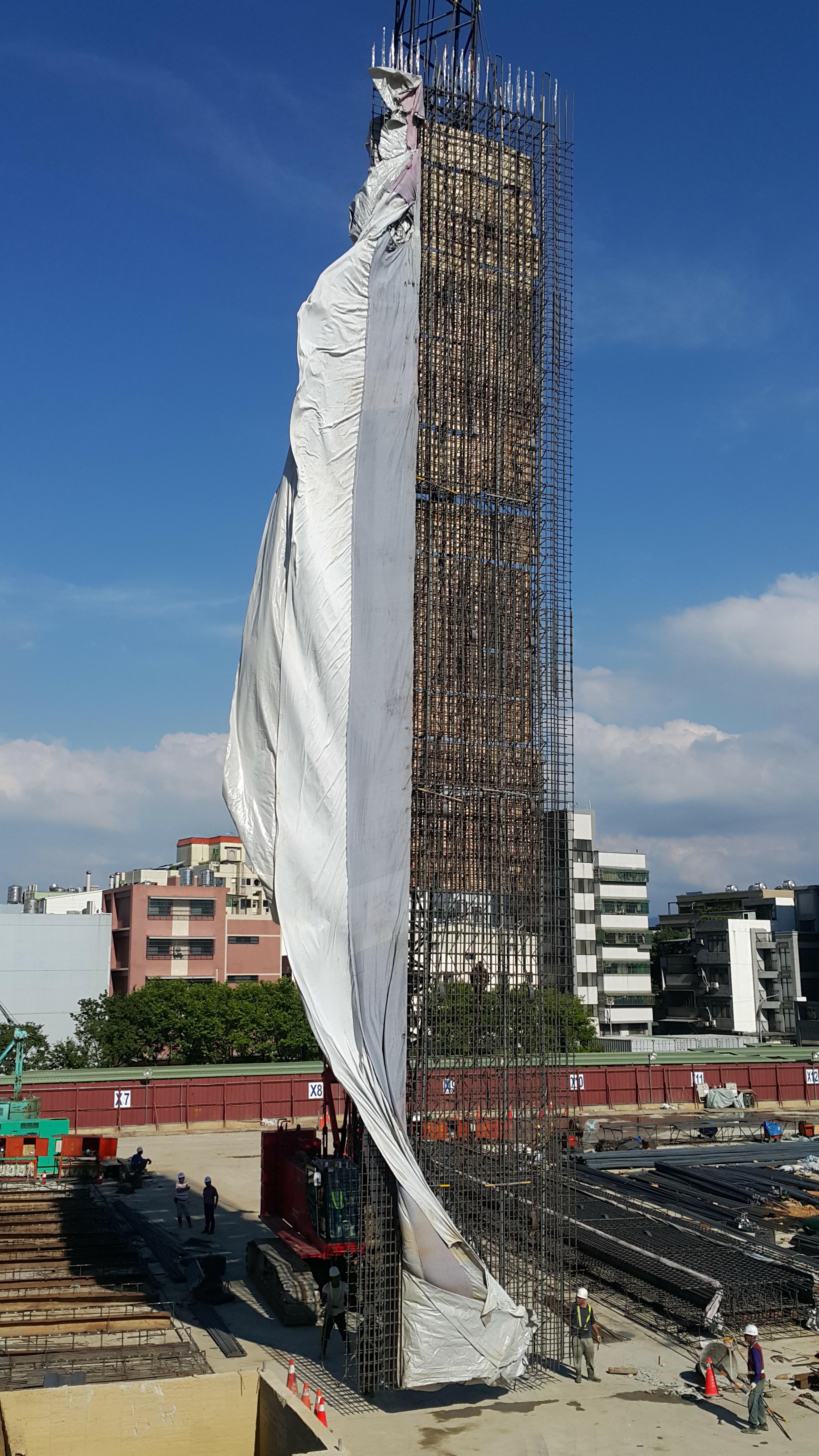

112年6月五樓以上鷹架拆除
112年7月新醫療大樓外觀雛型
112年8月新舊大樓俯瞰圖
112年2月新舊醫院院區
112年5月結構工程完工
1112年5月15日董事會成員關心工程進度
110年11月19日 鋼樑上樑祝福禮
110年11月19日 鋼樑上樑祝福禮
111年11月9日上樑祝福禮
新院區的未來樣貌
108年10月新院區動土祝福禮
108年10月新院區動土儀式
新醫療大樓工程進度
113年
2月 本院新院區醫療大樓,將設置急性一般病床449床,增設醫療設備及引進智能設施,目前周邊景觀僅西側破口處AC尚未施工,預計3月可全數完成;無縫地磚已完成5~10樓;內裝地磚及內裝天花工程3月可全數完成;機電工程各系統垂直管線已完成,正展開佈線工程;各類機房設備管線連結3月份可全數完成;其他氣體、手術室、電梯工程等,均配合主進度施工中,整體進度約完成94%,繼續努力趕工中!
1月 目前周邊景觀工程僅剩西側未完成;後花園景觀工程僅餘大豐路口收尾工程;無縫地磚已完成5~8樓;內裝磁磚的地磚2月可完成;內裝天花工程預計春節後可完成;機電工程配合隔間工程,牆內立管及各系統垂直管線已完成,正展開佈線工程;各類機房設備管線連結2月可完成;其他氣體、手術室、電梯工程等,均配合主進度施工中,整體進度約完成93%,現努力趕工中!
112年
12月底 開始正門雨披鋁包版工程施作;後花園景觀工程尚餘大豐路口收尾工程;無縫地磚已完成5~7樓;內裝地磚1月可全數完成;內裝天花工程正進行1樓;機電工程的牆內立管及各系統垂直管線已完成,正展開佈線工程;各類機房設備進行設備管線連結1月可完成;其他氣體、手術室、電梯工程等,均配合主進度施工中,整體進度約完成92%,現努力趕工中!
11月 目前外牆工程、周邊景觀工程已完成,11月底開始鋁包版工程施作;後花園景觀工程、內裝隔間雙封板已完成,無縫地磚預計12月可完成;內裝磁磚的地磚部份12月可完成;內裝天花工程正進行11樓;機電工程配合隔間工程,牆內立管及各系統垂直管線已完成,正展開佈線工程;各類機房設備現進行設備管線連結12月可完成;其他氣體、手術室、電梯工程等,均配合主進度施工中,整體進度約完成了89%,現努力趕工中!
10月 外牆工程已完成,現進行周邊界面收邊及5樓空中花園施工月底可完成;周邊雨庇工程骨架已完成,鋁包版工程施作中;後花園景觀工程完成整地及矮牆工程,11月鋪面施工;內裝隔間雙封板部份11月完成隔間工程;內裝磁磚工程11月完成5-11樓工程;內裝天花工程推進至10-11樓;機電工程配合隔間工程,完成牆內立管施工及4樓以上系統垂直管線,11月份展開佈線工程;各類機房設備進行設備管線連結工程,預計12月可全數完成,其他氣體、手術室、電梯工程等,均配合主進度施工中,整體進度約完成了83%,現努力趕工中!
9月 目前整體外牆工程全數完成,8月完成鷹架拆除作業,外觀雛型已顯現,正進行周邊雨庇及排水系統工程;後花園景觀已完成排水明暗管及陰井埋設工程,正進行整地及矮牆工程;內裝隔間雙封板已完成9-10樓,9月可完成2-11樓全數隔間工程,內裝磁磚9月可完成5-10樓全數工程;內裝天花板已完成7-8樓,9月底可至9-11樓天花板工程;機電工程配合隔間工程,完成牆內立管施工,五樓以上各系統垂直管線均已完成,9月展開佈線工程;機房設備正進行設備管線連結工程,9月可全數完成,其他氣體、手術室、電梯工程等,均配合主進度施工中,整體進度約完成75%,現正努力趕工中!
8月 目前2樓以上外牆工程完成及鷹架拆除;後花園景觀已完成花台工程,進行排水明暗管及陰井埋設工程;內裝隔間雙封板完成5-7樓及10樓,預計8月可完成5-11樓全數隔間工程;內裝磁磚工程已完成5-6樓牆面正進行地磚施工,8月份可完成7-10樓;內裝天花板已完成5-6樓,8月底進至7-9樓;機電工程完成牆內立管施工,5樓以上各系統垂直管線已完成,8月展開佈線工程;另各類機房現進行設備管線連結工程,8月底可全數完成;其他氣體、手術室、電梯工程等,均配合主進度施工中。
7月 目前北側(二區)工程結構外牆,進行五樓以上鋁板、格柵骨架安裝及西側外牆鋁遮陽板施作,完成外牆抿石子、仿清水區施作,鋁板及鋁遮陽板安裝作業,7月將拆除外牆鷹架;景觀工程進行東及南側施作,地坪破碎,渣料清除及花台混凝土澆置等;機電工程進行1F-4F消防、灑水主管路預製配管、空調風管及隔間牆面立管(B3F、3F、4F、10F、11F施作,冰水主機房配管施工;室裝工程重點為防煙捲簾、機房、樓梯,管道之鋼製防火門門框及病房,浴廁木質防火門門框安裝及6樓暗架天花板施工、五樓衛廁磁磚施工等,屋頂隔熱磚施作等
6月 結構體工程進行3-5號電梯井道內牆、鋼構及防火漆施作;外牆抿石子、仿清水模區施作,鋁板、格柵及鋁遮陽板安裝;南及東側景觀公園進行破碎鋪面出土作業;機電暨空調工程為動力管道安裝、隔間牆面立管(2-11F)排水、消防、灑水、排煙及空調施作;室內裝修進行5-11F輕隔間牆面粉刷防水施工;1~11F防火門機房及樓梯間門框安裝;醫療氣體暨手術室裝修工程重點為氣體底座安裝、隔間垂直管配置;12-14號電梯工程病床電梯安裝及電扶梯骨架組裝作業。
5月 外牆進行一區五樓以上鋁板、格柵骨架安裝及西側外牆鋁遮陽板施作,並已拆除鷹架;二區已完成外牆抿石子、仿清水區施作,現進行鋁板及鋁遮陽板安裝作業;戶外景觀工程進行東及南側施作、地坪破碎、渣料清除等;機電工程進行5F-11F消防、灑水主管路預製配管、空調風管及隔間牆面立管(B3F、3F、4F、8F、9F)施作,冰水主機房配管施工;室裝工程重點為防煙捲簾、機房、樓梯,管道之鋼製防火門門框及病房,浴廁木質防火門門框安裝及5樓暗架天花板施工、五樓衛廁磁磚施工。
4月 工程結構外牆進行一區鋁板、格柵骨架安裝及西側外牆鋁遮陽板施作,二區外牆抿石子、仿清水區施作;戶外景觀工程進行東及南側施作;機電工程進行9F-11F消防、灑水主管路預製配管、空調風管及隔間牆面立管(B3F、2F、4F、7F)施作,冰水主機房配管施工;室裝工程重點為防煙捲簾、機房樓梯,管道之鋼製防火門門框及病房,浴廁木質防火門門框安裝。
3月 內部隔間已完成至8樓,結構外牆噴漿粉刷、外牆窗框坎縫、防水及外牆鋁板骨架燒焊施作,機電及裝修工程配合進 度,各樓層區域進行電力、給排水、消防、空調管路配管及牆面粉光等泥作施作,此外大樓南側已進行景觀工程施作。
2月 結構體工程幾近完成,正進行外牆噴漿粉刷及外牆窗框安裝中,裝修工程配合5樓至7樓泥作牆面粉光,正進行內部隔間 工程已至7樓,預計3月底 可至11樓,景觀工程也開始展開整地。
1月 大樓結構體工程已完成,正進行內部隔間裝修及外牆窗戶及粉飾石材施作,大型設備陸續進場安裝。
111年
12月 大樓的各類機電系統配管施工、地下室泥做、室內裝修等工程持續推進中。
11月 上樑完成。
10月 十樓版混凝土澆置完成。
9月 九樓版混凝土澆置完成。
8月 八樓版混凝土澆置完成。
7月 七樓版混凝土澆置完成。
6月 六樓版混凝土澆置完成。
5月 五樓版混凝土澆置完成。
4月 完成四樓版混凝土澆置,五樓版鋼筋模板正施工中,預計五月下旬完成五樓版混凝土澆置。
3月 完成三樓版混凝土澆置,四樓柱牆鋼筋綁紮、樑版及模板組立施工中,預計四月中旬完成四樓版混凝土澆置。
2月 完成二樓版混凝土澆置,三樓版鋼筋模板正施工中,預計三月初可完成三樓版混凝土澆置。
1月 一樓版混凝土已澆置完成,現進行二樓版模板組立及樑柱鋼筋綁紮中,預計一月底完成二樓版混凝土澆置。
110年
12月 施工構台已全數拆除,施工的塔式吊車安裝已完成,12月底進行一樓版混凝土澆築作業。
11月 新院區上樑祝福禮。
11月 完成鋼構吊裝至11樓。
10月 鋼構吊裝電銲已完成至4樓,預計11月完成鋼構11樓之吊裝。
9月 完成地下一樓樓版(B1FL)混凝土澆置,即將開始鋼構吊裝電銲。
7月 完成地下二層樓版(B2FL)混凝土澆置。
6月 完成地下三層樓版(B3FL)混凝土澆置。
5月 完成地下室四層樓版(B4FL)混凝土澆置。

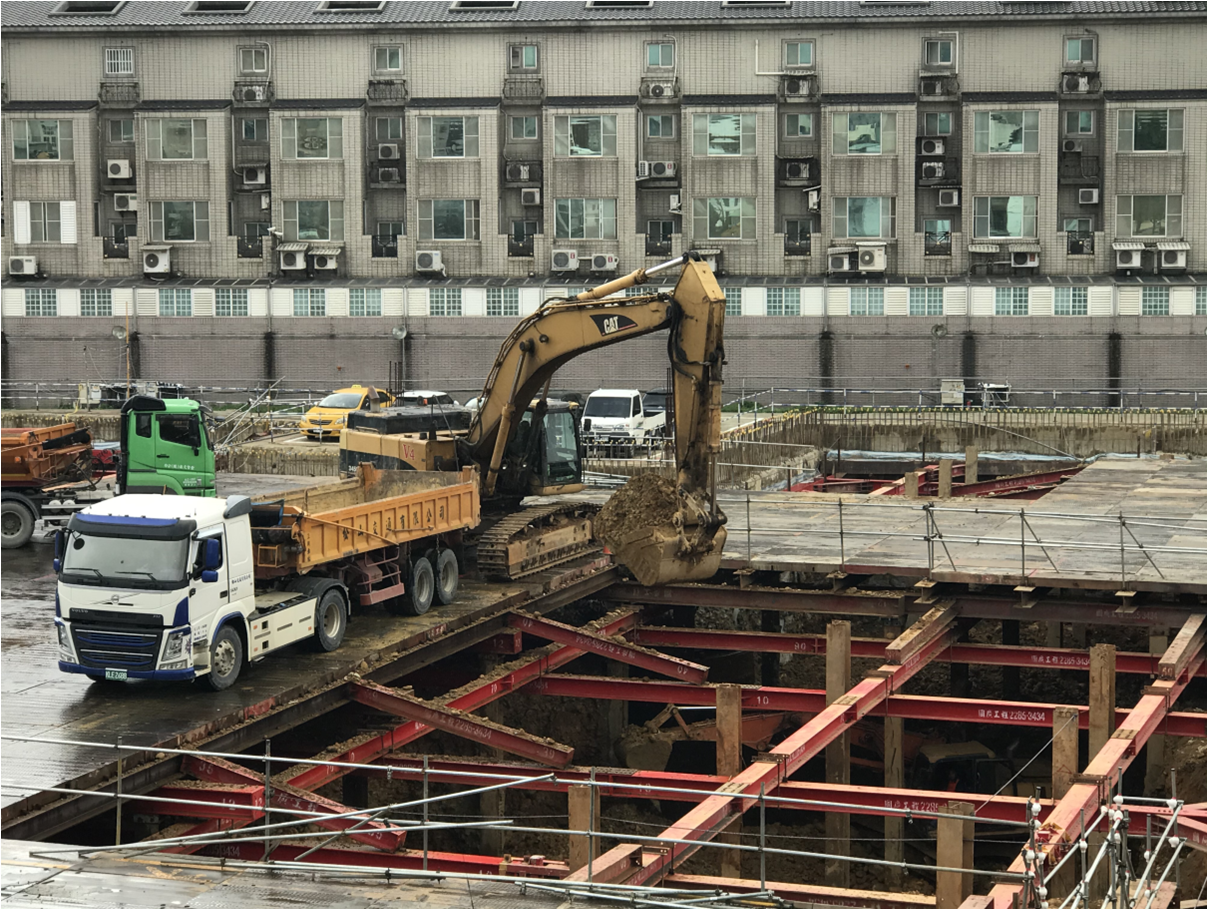

4月 完成土方開挖工程、基礎減壓及防水施工及完成筏基混凝土澆置。
3月 地下室第四層安全支撐架設完成,第五階段土方開挖。
2月 完成地下室第三層安全支撐,第四階段土方開挖。
1月 第二階段地下室土方降挖及第二層安全支撐架設工作。 (照片1) (照片2) (照片3)
109年
11月 第一層土方開挖及第一層安全支撐。 (照片1) (照片2) (照片3) (照片4)
7月 地下基礎工程-連續壁的建築結構工程施工。 (照片)
5月 院長沈雅蓮修女視察新院區工程進度 。(照片)
108年
10月 聖保祿修女會省會長張月娥修女與鄭文燦市長蒞臨新院區動土禮。 (照片)
